– Vahvuus 3-6hlö
– Generaattorin puhdistusta ja tiivisteiden vaihtoa
– 2.7 jäähdyttimet MDA:n työpajalle
– 3.7 kiilauksen purku valmis
– 3.7 Jäähdyttimessä havaittiin vaurio MDA:n työpajalla, näyttää että trukin piikit olisi osunut patteristoon.
GE:n turbiinin huoltopäivä no.26
– Vahvuus 2-4hlö

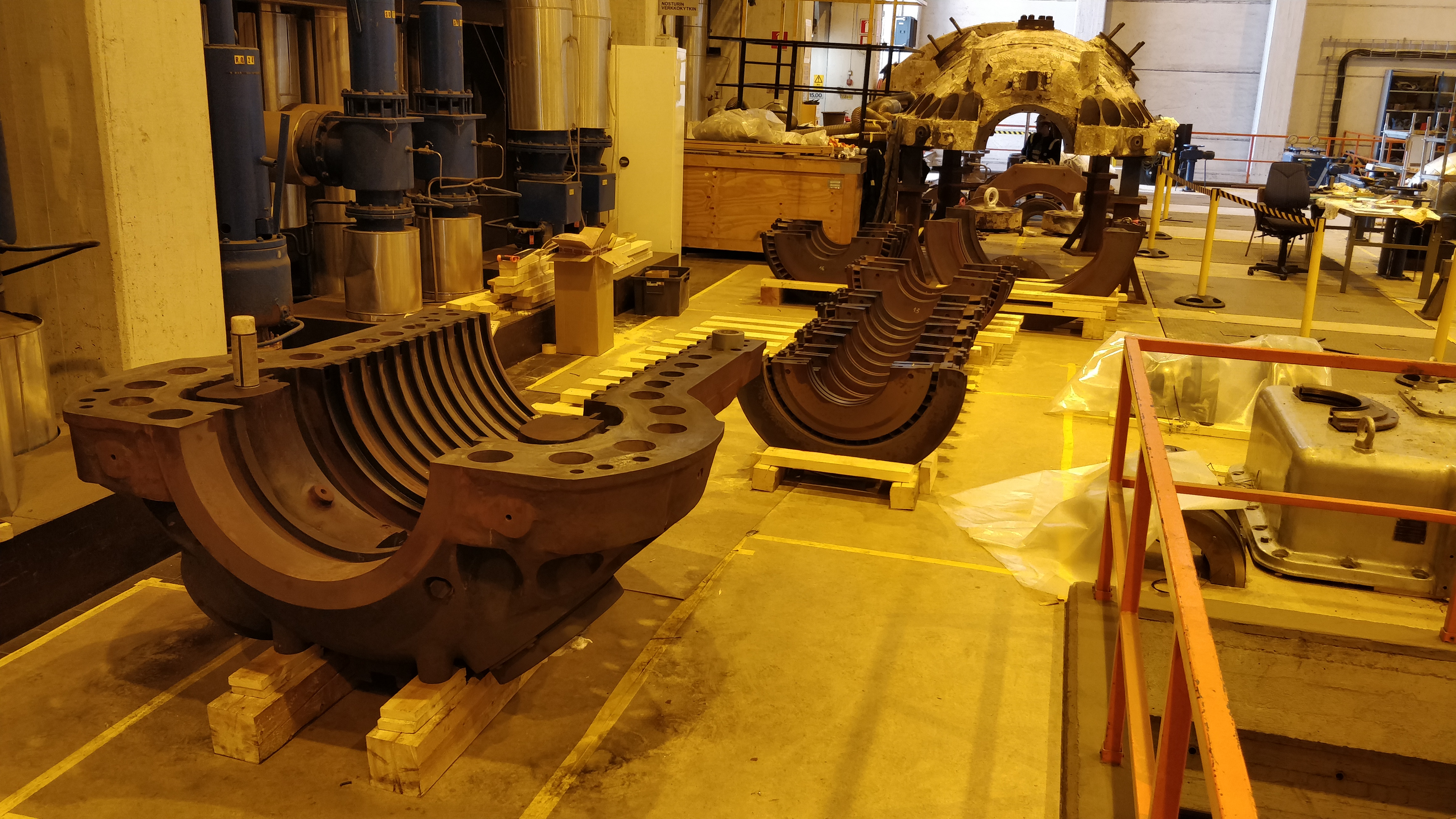

– Johdesiipien asennusta alapesään
GE:n turbiinin huoltopäivä no.20-25pv
– Vahvuus 0-2hlö (Työskentelevät TOP2 turbiinilla nyt)
– KP ventiilin karat 2kpl lähetetty LCC:lle kunnostukseen
– KP venttilirungot 2kpl lähetetty telatekille koneistukseen (purettavaksi)
– Telatek korjaus hitsasi jakotason vaurioita viikolla 26 2hlö, TIG hitsaus ja lisäaineena Böhler NIBAS 70/20-IG
– Johdesiivet puhallettu puhtaaksi
– Johdesiipien NDT tarkistukset
Forttumin generaattorin huolto 8-14pv
– Vahvuus 3-6hlö
– Jäähdyttimien irroitus ja pesu
– Jäähdyttimien koeponnistus ei onnistunut ilmalla, siiretään MDA:n hallille jotta voidaan koestaa pystyasennossa vedellä(jäähdytin ilmattava).
– Jäähdyttimiin 4kpl, uusitaan kaikki tiivisteet
– Kiila tilattus lähetetty OY T. STENBACKA AB:lle, malli kiilat saapuvat 3-4.7 Toppilaan.
– Vanhojen kiilojen poisto arvio 2vk, jatkuu vk27
– Laakerit, vetytiivisteet, kapat, puhallinsiivet ja siipien tapit NDT tarkistettu, OK
– 5kpl puhallin siipien tappeja vaurioitui avauksessa, uudet koneistuksessa
– Roottoria ja staattoria puhdistettu Haku 1925/920 puhdistusaineella.
Fortumin generaattorin purkupäivä no.7
Klo 7-
– Vahvuus 5hlö
– Kiilakartan tekeminen, tietokoavusteinen mittaus
– Purettujen osien puhdistusta
Tulevaa:
– Jäähdyttäjien irroitus, pestään OE:n pesutallilla
GE:n turbiinin huoltopäivä no.19
Klo 7-
– Vahvuus 12hlö
– Johdesiipikannattimien nosto turbiinisaliin
– Osien puhdistusta
– Vanhat ulkopesän pultit NDT tarkistettu, varastosta otetut vielä varastointirasvassa ei NDT tarkistettu.
Fortumin generaattorin purkupäivä no.6
klo 7-17.30
– Roottorin ulosveto
– Alustavassa otannassa kiiloja paljon löysässä 50-70%
Tulevaa:
– Kiilauskartan tekeminen
– Jäähdyttäjien purku
GE:n turbiinin huoltopäivä no.18
klo 7-15.30
– Vahvuus 12hlö
– Johdesiipien lähetys puhallukseen, Telatek
– Tiiviste sekmenttien puhdistusta
– Osien puhdistusta
GE:n turbiinin purkupäivä no.7
Aamupäivällä klo 7-12
– Vahvuus 12
– KP ja MP roottorin välysmittuksia
– Vasemman puolen SV venttiilien pulttien avauksen aloitus
– Sisäpesän johdesiipien purku yläpesätä
– Palaverissa sovuttu ettei alempaa sisäpesää tarvitse irroiteta paikoiltaan jollei löydy syytä. Palavrissa: Kuivas Niko, Anttila Vesa, Karpinski Piotr, Naumowicz Wojciech
– Lähetetään vanhat sisäpesän pultit puhalukseen, jottei tarvitse odottaa uusia pultteja sinivärikoetta varten.

Iltapäivällä 12-
– KP ja MP roottorin välysmittaukset jatkuvat
– MP yläpesän jakotason puhdistus
– Vasemman puolen SV venttiilien pultit auki. (Muutamia leikannut kiinni)
– GE:n sisäinen EHS auditointi turbiinirevisiosta klo 12-17.30. Jatkuu aamulla
